令和4年9月27日から始まりました新庁舎建設工事が、令和6年3月22日に完了しました。
今後、庁舎敷地の舗装工事、植栽工事、庁舎内部のネットワーク整備等を進め、令和6年7月16日の開庁に向けて最終整備を行っていきます。
庁舎建設工事の進捗状況についてお知らせします。
【令和6年2月29日撮影】
庁舎棟建築場所を南西から北東に向けて撮影しています。
建設工事も終盤を迎え、最終段階を迎えています。

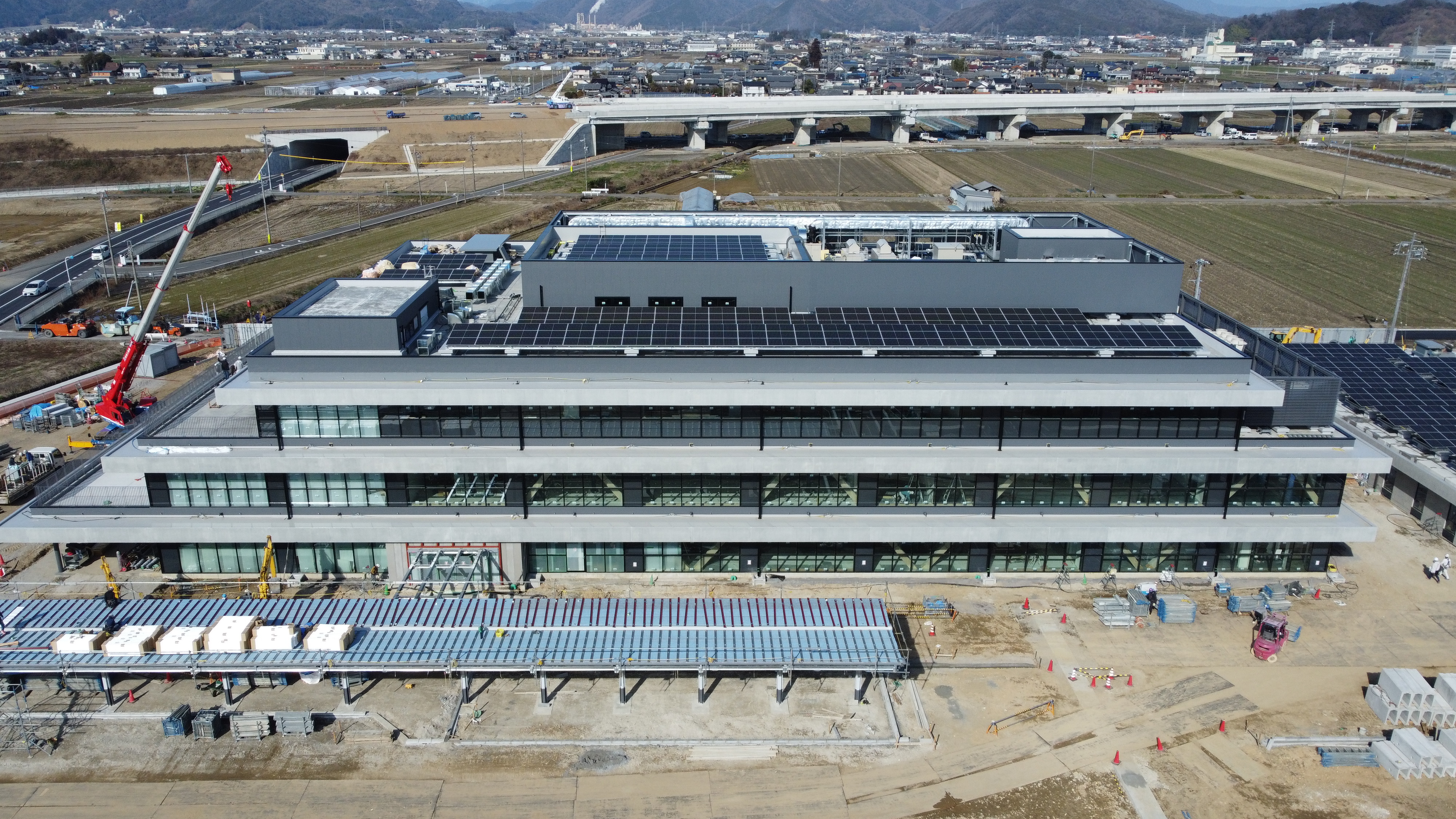

【令和6年1月30日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
建物周囲にあった足場を解体し、全貌が確認できるようになりました。
【令和5年12月26日撮影】
庁舎棟建築場所を真上から撮影しています。
屋上階にキュービクル、28日には自家発電装置を設置しました。太陽光発電設備も順次設置していきます。
令和5年1月に配置したクローラークレーンも、重量がある鉄骨や設備を載せ終え、12月29日に解体撤去しました。

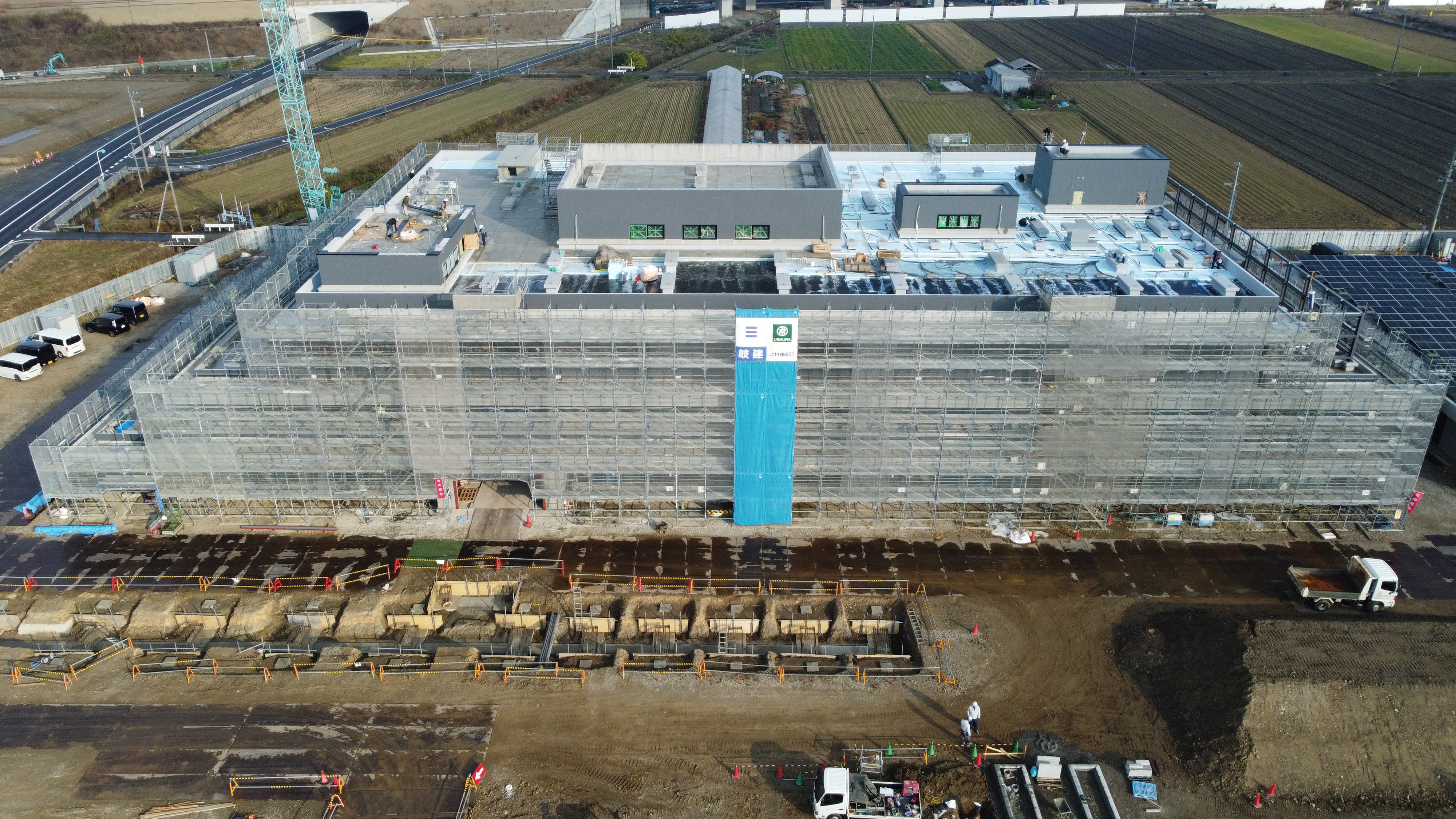

【令和5年11月28日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
屋上階の足場が外れました。
庁舎棟は内装工を引き続き進めています。
【令和5年10月27日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
庁舎棟は内装工を引き続き進めています。
【令和5年9月26日撮影】
庁舎棟建築場所を真上から撮影しています。
屋上階のスラブコンクリートを打設。機械器具設置用の基礎もつくります。屋上階にはキュービクルや自家発電装置、太陽光発電機などの機械設備を設置します。
【令和5年8月28日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
各階の床スラブを打設しております。これからは、順次内装工へと移っていきます。

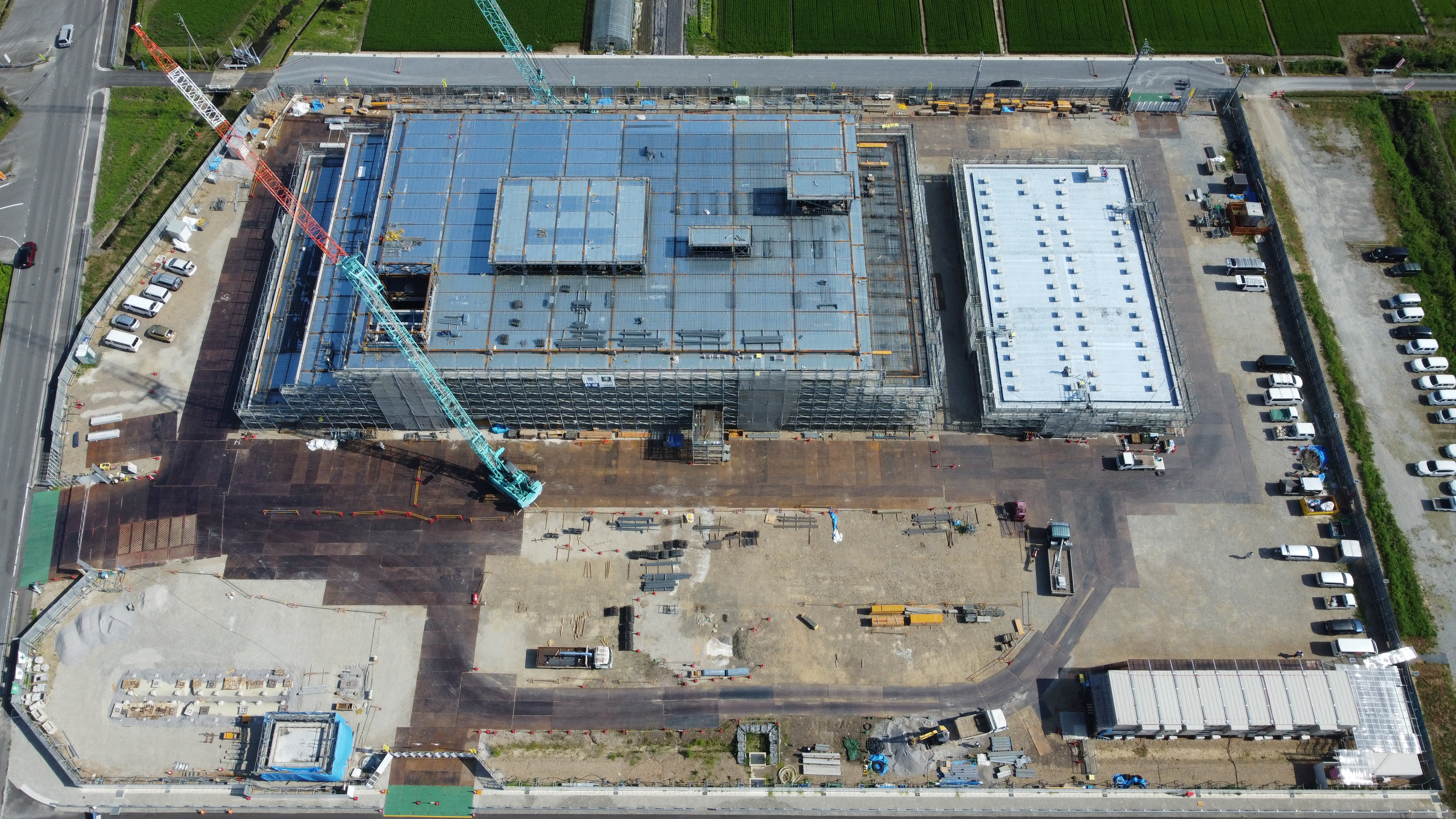

【令和5年7月26日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
鉄骨建方が完了しました。庁舎棟の全景が確認できるようになりました。
【令和5年6月27日撮影】
庁舎棟建築場所を南から北に向けて撮影しています。
鉄骨建方が始まりました。撮影日現在、庁舎棟の半分ほどの鉄骨を組み上げています。
【令和5年5月30日撮影】
庁舎棟建築場所を真上から撮影しています。
土間コンクリートの打設も完了し、6月から鉄骨建方が始まります。
【令和5年4月27日撮影】
庁舎棟建築場所を北から南へ向けて撮影しています。
庁舎棟の約半分ほど土間コンクリートの打設が完了しました。
【令和5年3月29日撮影】
庁舎棟建築場所を真上から撮影しています。
庁舎棟は地中梁コンクリートを打設し、順次型枠を外していっています。これからは土間コンクリートを打設していきます。
【令和5年2月28日撮影】
庁舎棟建築場所を西から東に向けて撮影しています。
基礎配筋を組み終え、ベースコンクリート(基礎コンクリート)を打設しました。(写真手前)これからは、1階部分を支える地中梁コンクリートを打設するため型枠設置を行っています。(写真奥)地中梁コンクリートを打設し終えると、基礎工事が概ね完了します。
【令和5年1月31日撮影】
北から南へ向けて撮影しています。
庁舎棟建設地はラップルコンクリートの打設後、基礎配筋を組み、基礎工事を進めています。
クローラークレーンを配置し、基礎工事用の足場を組み立てています。今後もこのクローラークレーンは重量のある資材を運ぶために活躍します。
【令和4年12月27日撮影】
北敷地上空から撮影しています。
【令和4年12月16日撮影】
基礎工事を行うための掘削および支持地盤と基礎の間を強化する作業(ラップルコンクリート)をおこなっています。
【令和4年11月30日撮影】
準備工事を進めています。仮設事務所を設置し、北敷地の仮囲いをおこないました。
写真は建物が建つ場所の基礎工事を進めるため、支持地盤の確認をおこなっています。
【令和4年10月14日撮影】
建設工事着工前の庁舎敷地全景です。北から南に向けて撮影しています。
